虞城換流站第一階段啟動調試圓滿完成
時間:2022/06/07
發布者:經緯正能
分享:

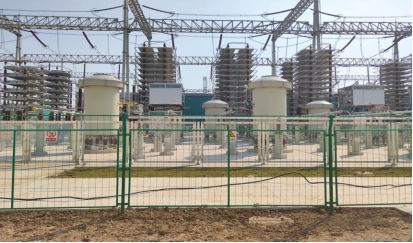

自 4 月 28 日起至 5 月 5 日,虞城(姑蘇)換流站新設備 24 小時試運行結束,標志著該站第一階段交流 500 千伏系統及其配套工程啟動調試圓滿完成,轉入試運行階段。本次啟動范圍為常規直流部分對應的交流配電裝置,包括斷路器、交流濾波器、站用電等,歷時 7 天,共完成共 9 大項 191 小項試驗項目。本次調試包含由我公司供貨的四個型號共 42 臺濾波器組電抗器,調試過程設備順利通過帶電考核,運行平穩。 在啟動調試工作準備階段,公司各部門配合現場進行驗收整改,尤其蘇州、無錫兩地疫情形勢嚴峻,公司克服困難完成消缺工作,確保設備順利帶電一次成功,確保設備零缺陷投運。下一步,工程將進行高端直流場驗收,5 月 20 日直流場等帶電調試。本階段我公司首次供貨的 18 臺橋臂電抗器將接受運行考核。
